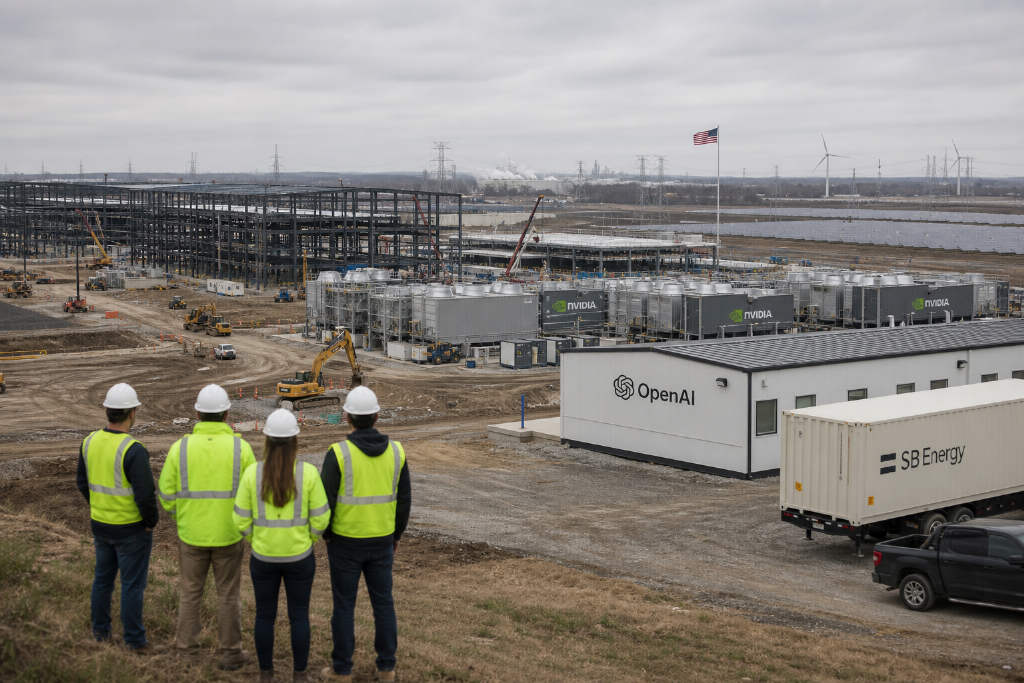

三方确认在美国共建大型数据中心
OpenAI、英伟达与软银旗下 SB Energy 确认合作,在美国建设大型数据中心。SB Energy 负责开发和运营,OpenAI 将成为客户,数据中心则全部采用英伟达算力。

三方交易中,最受关注的是英伟达的角色。它既是算力供应商,也为 OpenAI 的长期租约提供最高 1050 亿美元担保,同时直接投资项目建设。
俄亥俄州 PORTS-Pike 园区的建设计划
项目位于美国俄亥俄州名为 PORTS-Pike 的园区,计划建设至少 10GW 新能源发电能力,园区建成后将独家部署英伟达计算基础设施,最终形成约 8GW 的 AI 工厂容量。
项目建设分两个阶段。第一阶段规划容量为 4.25GW,其中首批 800MW 预计在 2028 年投入使用,主要利用现有 AEP Ohio 基础设施。此后,项目还需要继续建设发电厂、输电线路以及其他电网设施,再扩建数据中心容量至预定目标。
英伟达还可以根据未来需求,兑现另外 3.75GW 的容量担保,但这部分在基础设施、许可审批等方面目前存在不确定性,英伟达也没有必须全部租下来的义务。
SB Energy 和软银计划至少投入 42 亿美元,用于建设新的区域电网基础设施。SB Energy 负责建设、持有和运营数据中心,OpenAI 按照已经建成并交付的容量使用。
OpenAI 的20年租约与英伟达的1050亿美元担保
目前,OpenAI 已与 SB Energy 签下 20 年租约。协议提到,对应容量完工并可以租赁后,OpenAI 才开始支付租金。

提前签下长期容量,可以让 OpenAI 把未来的算力需求先锁下来,但这并不意味着英伟达要替 OpenAI 支付 20 年的全部租金。按照协议,英伟达为这笔交易承担的最高付款责任为 1050 亿美元,主要针对土地、电力和数据中心等基础设施费用。
英伟达采用的是一种残值担保结构:如果 OpenAI 停止租赁,SB Energy 就要去找下家;如没有新租约,就考虑出售相关资产;上述方式仍无法覆盖约定的最低价值时,英伟达才来补足差额。
因此,1050 亿美元担保对应的是已经建成的数据中心资产剩余价值,而且会随着项目建设和投入使用分阶段生效,大致覆盖 2028 年至 2030 年。随着 OpenAI 支付租金、数据中心容量陆续上线,英伟达实际承担的风险敞口也会逐步下降。
英伟达愿意这么做,关键就在于这个风险敞口。即便 OpenAI 未来减少使用,已经建成的计算容量仍可以转给云服务商、企业、AI 实验室和初创公司。
黄仁勋解释英伟达为何介入数据中心基建
同一天,黄仁勋撰文解释为什么英伟达会参与这样的项目。他的判断依据是,AI 工厂需要的东西越来越多。过去,先进芯片、封装、内存和网络是 AI 基础设施的主要投入;现在,土地、电力和数据中心也必须提前拿到。
在黄仁勋看来,大型云服务商和投资级企业通常有足够大的资产负债表,也有能力签下长期合同、自己建设基础设施。但前沿 AI 实验室不一定具备这样的条件。

这些公司的训练和推理需求增长很快,收入也可能随之增加,但要提前锁定几十年的土地、电力和数据中心,还需要稳定的现金流和足够强的融资能力,而这恰恰是很多 AI 实验室目前欠缺的。
黄仁勋写道,这些公司的增长「不受算法或客户需求的限制,而受算力可用性的限制」。英伟达介入数据中心基建(LPS,Land, Power and Shell),就是在解决这个问题。不过,黄仁勋也强调,英伟达只会选择少数拥有明确、长期计算需求的优质场地。
黄仁勋透露,在 PORTS-Pike 园区部署的每一代英伟达 AI 工厂系统,可能对应约 150 万颗英伟达 GPU,或者约 1500 亿至 2000 亿美元的英伟达收入。对英伟达来说,在 20 年协议周期内,锁定的实际上是长期承载其计算系统的基础设施,而非某一代 GPU 的固定订单。
OpenAI 的长期承诺,又把这个机会进一步放大。黄仁勋表示,OpenAI 现有和计划中的承诺对应约 12GW 的英伟达计算能力。如果 PORTS-Pike 继续扩建,相关容量还会增加。按照这一规模,到 2030 年,OpenAI 相关部署机会大约对应 6000 亿美元的英伟达算力价值。
3万亿美元表外承诺正在扩张
PORTS-Pike 的算力故事不只发生在英伟达和 OpenAI 之间。过去两年,AI 公司和大型科技公司都在建设数据中心,但越来越多的基础设施并不是直接买下来,而是通过租赁、长期采购协议、合资企业和其他融资结构提前锁定。
《华尔街日报》最近分析包括 Alphabet、亚马逊、微软、Meta、甲骨文、英伟达、博通、SpaceX 和 AMD 在内的 9 家大型科技公司最新证券文件发现,截至最近一次申报,这些公司主要与 AI 相关的表外承诺合计约 3 万亿美元。

相比过去一年约 6000 亿美元的资本支出,这些公司签下的表外承诺规模要大得多。Meta 的 Hyperion 数据中心就是一个典型案例。这个位于路易斯安那州的数据中心占地相当于 1700 个足球场,由 Blue Owl Capital 管理的基金持有一家合资企业负责建设。Meta 是少数合伙人,也是租户,其租金为债券持有人提供现金流。
在开始支付租金之前,这部分义务不会完整反映在 Meta 的资产负债表上。截至今年 6 月,Meta 披露的尚未开始的租赁总义务达到 3470 亿美元,其中就包括 Hyperion 项目。
截至 6 月,Meta 已租下路易斯安那州 Hyperion 数据中心,但租金尚未开始支付,相关租赁义务尚未完整计入资产负债表。
根据统计,9 家公司尚未开始的租赁付款承诺合计约 1.2 万亿美元,约为一年前披露金额的 4 倍。购买承诺和其他合同义务则达到约 1.9 万亿美元。
其中,Alphabet 的变化尤其明显。截至 6 月 30 日,Alphabet 的购买承诺和合同义务达到 8110 亿美元,而三个月前还是 3320 亿美元。Alphabet 解释称,这些义务主要涉及「技术基础设施和库存」,以及确保数据中心能源供应的协议。部分能源协议甚至要持续到 2054 年。但 Alphabet 没有详细解释,为什么仅仅一个季度,相关承诺就增加了近 4800 亿美元。
扩张的风险不只有数据中心租赁和芯片采购。一些公司的承诺还包括购买其他公司的股票,或者为其他租户的租赁提供担保。英伟达自己也承诺在 2026 年 4 月 26 日至 2027 年财年结束期间进行 270 亿美元的股权投资。

但另一种风险在于债务的扩张。一些科技公司已经开始频繁进入资本市场债务融资。Alphabet 和亚马逊最近公布的业绩中,自由现金流为负,资本支出已经超过运营业务产生的现金。
Alphabet、亚马逊以及 Meta 原本健康的现金流,预计在 2026 年剩余时间及 2027 年将集体转为负值。而这些数字还没有完全体现未来数万亿美元表外承诺可能带来的现金流压力。更麻烦的是,很多购买承诺和长期租约并不能轻易取消。也就是说,即便未来 AI 需求没有达到预期,也要为签署的协议埋单。在这种情况下,巨头们将被迫削减其他支出,也可能进一步借钱来维持这些基础设施。
摩根士丹利的会计分析师在 4 月的一份报告中提醒,随着这类表外承诺越来越频繁、规模越来越大、结构越来越复杂,投资者判断一家公司的真实杠杆水平会越来越困难。
现在,PORTS-Pike 站在了这条趋势的前面。
